Áradás várható a Dunán, jövő héttől emelhetik a Paksi Atomerőmű termelését

A Paksi Atomerőmű jelenleg működő két turbinájának üzemben tartása és a nem termelő turbinák újraindítása a célja a Duna-szakaszon zajló munkáknak. Eddig a tervezett ütemben haladnak, a szakemberek visszafogottan optimisták – mondta a kormányfő a helyszínen.
A kormány múlt szerdán döntött úgy, hogy a Paksi Atomerőmű hűtővíz-ellátásának biztosítására két módon is beavatkozik a Duna vízszintemelése érdekében: hosszabb távú megoldásként fenékküszöböt épít a mederben keresztirányban Paks és Dunaszentbenedek között, illetve a gyorsabb eredményt remélve elsüllyeszt két 80 méteres, rögzített bárkát.
Több száz ember szervezett, összehangolt munkája és rengeteg felajánlásnak köszönhetően már hétfő estére érezhetően és érdemben sikerült visszaduzzasztani a vizet. Üzembiztosan termel az erőmű működő két turbinája. Az előrejelzett vízszintemelkedés lehetővé teszi, hogy várhatóan a jövő héttől elindulhat a paksi erőmű jelenleg nem üzemelő turbináinak az ütemezett, tervezett, biztonságos visszakapcsolása. Ez fontos lépés az ország energiabiztonsága, a drága villamosenergia-import kiváltása szempontjából. A szakemberek visszafogottan optimisták a beruházás haladásával és eredményével kapcsolatban.
Fenékküszöb
A helyszínen jelenleg öt munkafolyamat zajlik:
- visszaduzzasztják a vizet a részben elsüllyesztett bárkákkal, és ellenőrzik ennek a hatásfokát,
- köveket eresztenek a Dunába a bárkák mögött, hogy kivédjék a visszaduzzasztás hatását,
- kialakítanak egy lejárót a vízhez, amihez majd újabb bárkák és felhajtó rögzítésével biztosítani tudják a fenékküszöb megépítéséhez szükséges kő behordását a folyó közepe felé,

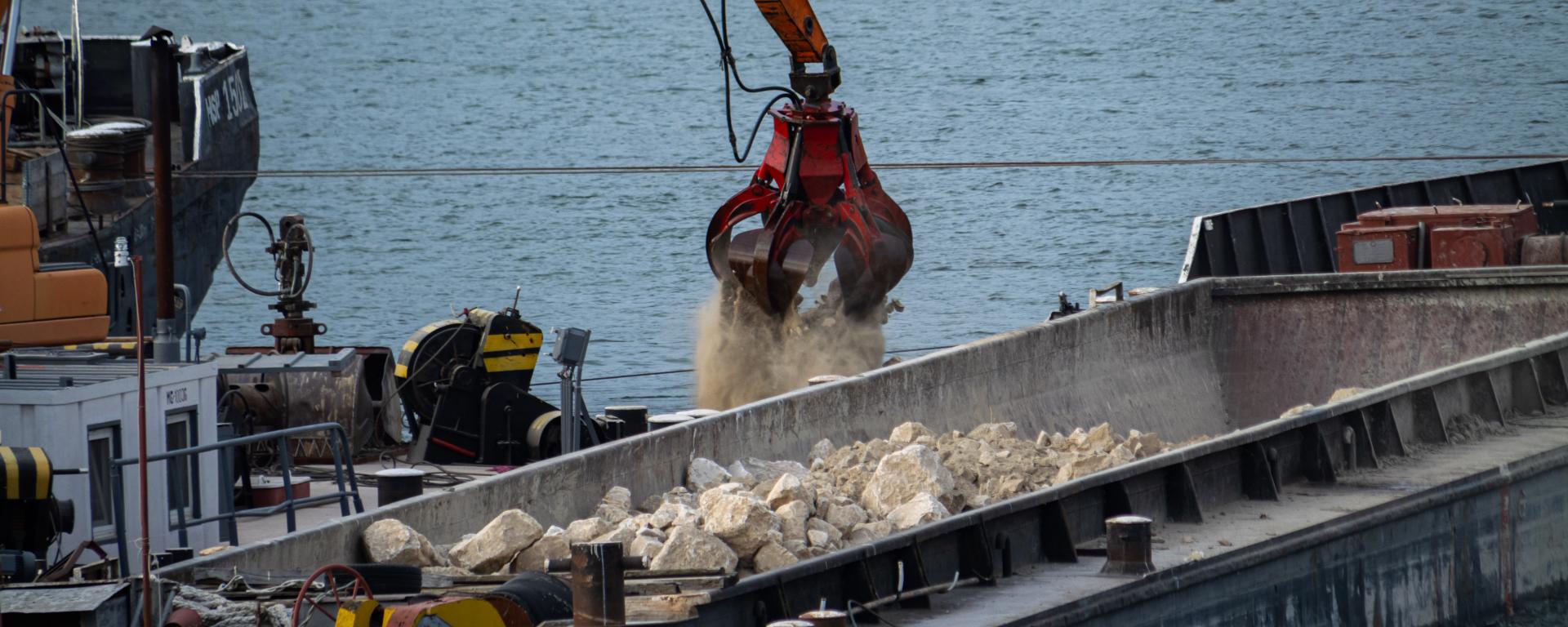

- követ hordanak a mederbe,
- építik a fenékküszöb bal parti részét Dunaszentbenedek felől, a könnyebben megközelíthető oldalon.
A munkákkal a tervezett ütemben haladnak, ehhez a betonozásnál kötésgyorsító adalékanyagot használnak. A meder legmélyebb pontját már stabilizálták 4-5 méter mélységben. A dunaszentbenedeki oldalon sincs zavaró körülmény. Hétfőn háromezer köbméter követ szállítottak a helyszíni tárolóterületre.
Bárkák
A gyorsabb duzzasztást okozó bárkákat 70 cm vastag, 8 méter mélyen befúrt földcsavarokhoz rögzítették, öt darab 26 mm-es acélsodronnyal. Vasárnap már elkezdték a bárkák tartályainak feltöltését, és ezzel elérték, hogy a monstrumok merülése 1 méterrel nőtt. Hétfőn folytatták a süllyesztést 150 cm-ig. A szélső bárka a sekélyebb part menti részen ezzel elérte a meder alját. Ha szükséges, a következő napokban még körülbelül 30 centiméterrel biztonságosan süllyeszthetőek ezek a kikötött vízijárművek.
Ráckevei (Soroksári)-Duna
A Ráckevei (Soroksári)-Duna ágon hétfő délben megnyitották a Tassi-zsilipet, miközben a Kvassay-zsilipnél is mérsékelték az ágba jutó víz mennyiségét. Mindkét intézkedés azt a célt szolgálja, hogy növelje a főmeder vízhozamát. Erre azért van szükség, mert az előrejelzések szerint 8-9 centiméteres apadás várható szerdáig, ami újabb kritikus két napot jelent a védekezésben. A Duna-ágban tárolt vízmennyiség lehetőséget ad ennek az időszaknak az áthidalására.
Csütörtöktől a vízszint emelkedésére számítanak a Duna németországi és ausztriai vízgyűjtő területén hullott eső miatt. Mivel arrafelé jelenleg is esik, várhatóan elég ütemes áradás indul meg a folyón.
Felajánlások
A kormánydöntés után közzétett felhívásra több száz felajánlás érkezett, amiből úgy tűnik, hogy a munkákhoz szükséges kőmennyiség biztosított, bár ez még függhet a minőségi követelményektől. Egyelőre nincs olyan fennakadás, ami befolyásolná a beruházást. A felajánlott kő folyamatos helyszínre juttatására továbbra is a közúti szállítás a legoptimálisabb, ehhez azonban nagy kihívás a gépjárművek és sofőrök biztosítása.
A helyszínen csaknem kétszáz honvédségi és vízügyi szakember dolgozik éjjel-nappal, váltásban. A kormány köszöni a számukra tett felajánlásokat, amelyeket a paksi Erzsébet nagyszállóban kialakított átvételi ponton várnak.
